PGE Baltica z Grupy PGE przewodzi rozwojowi morskiej energetyki wiatrowej w Polsce, przekształcając potencjał Bałtyku w trwałą wartość dla systemu energetycznego, krajowej gospodarki i obywateli. Spółka zarządza największym portfelem offshore wind w Polsce. A 2026 to wyjątkowo intensywny dla niej czas. Pierwsza morska farma wiatrowa Baltica 2 jest już w fazie fizycznej realizacji na Bałtyku, intensywnie przygotowywana jest także infrastruktura lądowa dla projektu.
Ponad 100 filarów w Bałtyku
Na Bałtyku na obszarze przyszłej morskiej farmy wiatrowej Baltica 2 prace przygotowawcze rozpoczęły się w ubiegłym roku. Najpierw porządkowano dno z głazów, następnie przygotowane zostały korytarze pod kable. W pierwszym kwartale bieżącego roku zakończona została także kampania przewiertów sterowanych morze–ląd (HDD), które pozwolą przeprowadzić kable pod linią brzegową bez ingerencji w plażę i wydmy oraz połączyć infrastrukturę morską z lądową.
Jednak prawdziwa kulminacja prac rozpoczęła się w maju, kiedy rozpoczęto instalację fundamentów, czyli stalowych rur o długości do 100 m i wadze do 1900 ton każda. Żeby zobrazować skalę — to mniej więcej tyle, ile waży pusty Airbus A380.

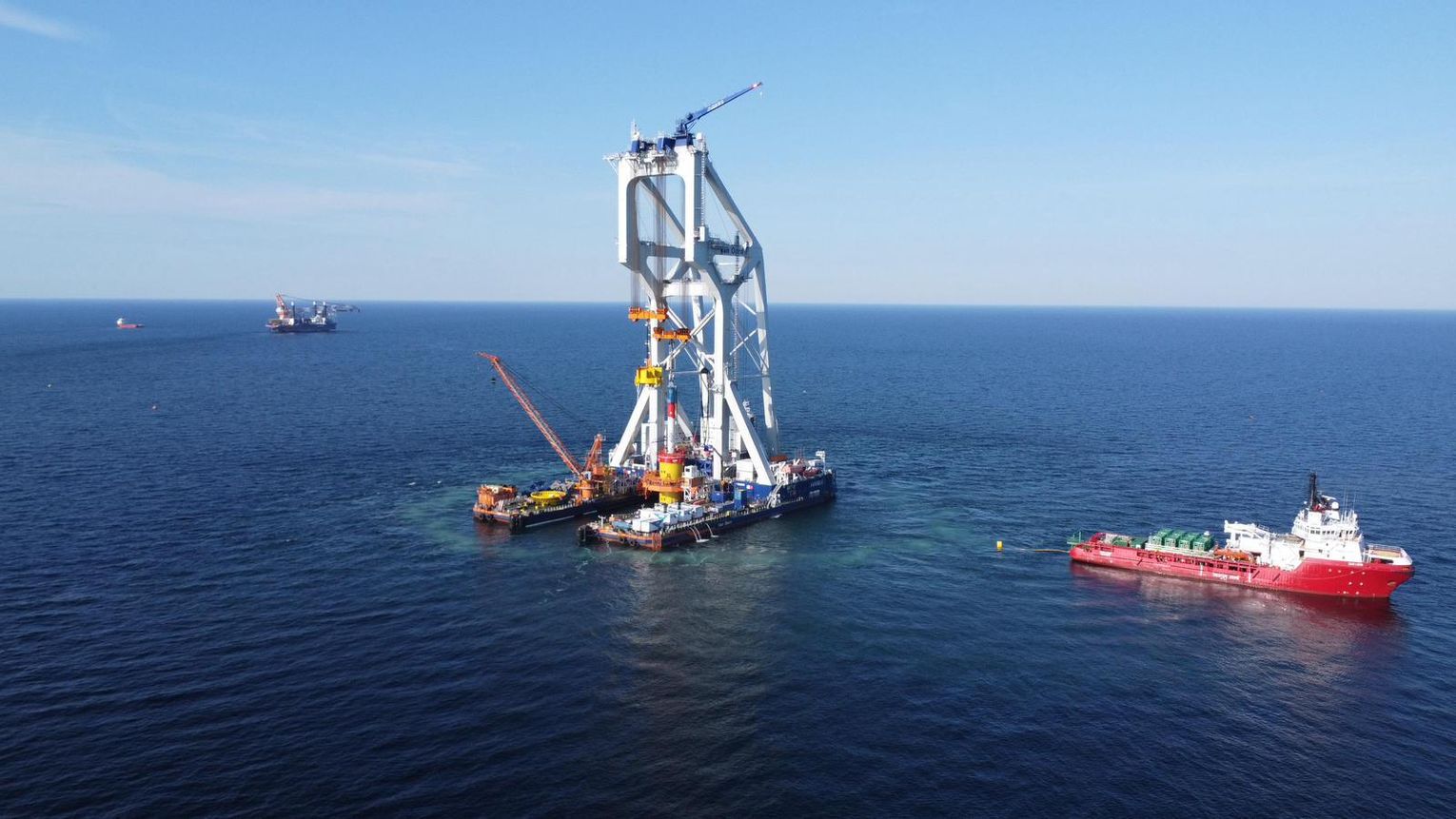

W dnie morza osadza je specjalistyczny statek instalacyjny, a każda operacja wymaga niemal aptekarskiej precyzji — w trudnych warunkach morskich, przy zmieniającej się pogodzie i prądach.

Łącznie na Bałtyku stanie 111 fundamentów, bo oprócz turbin będą jeszcze wspierać cztery stacje elektroenergetyczne na morzu. Prace mają się zakończyć jeszcze w tym roku.

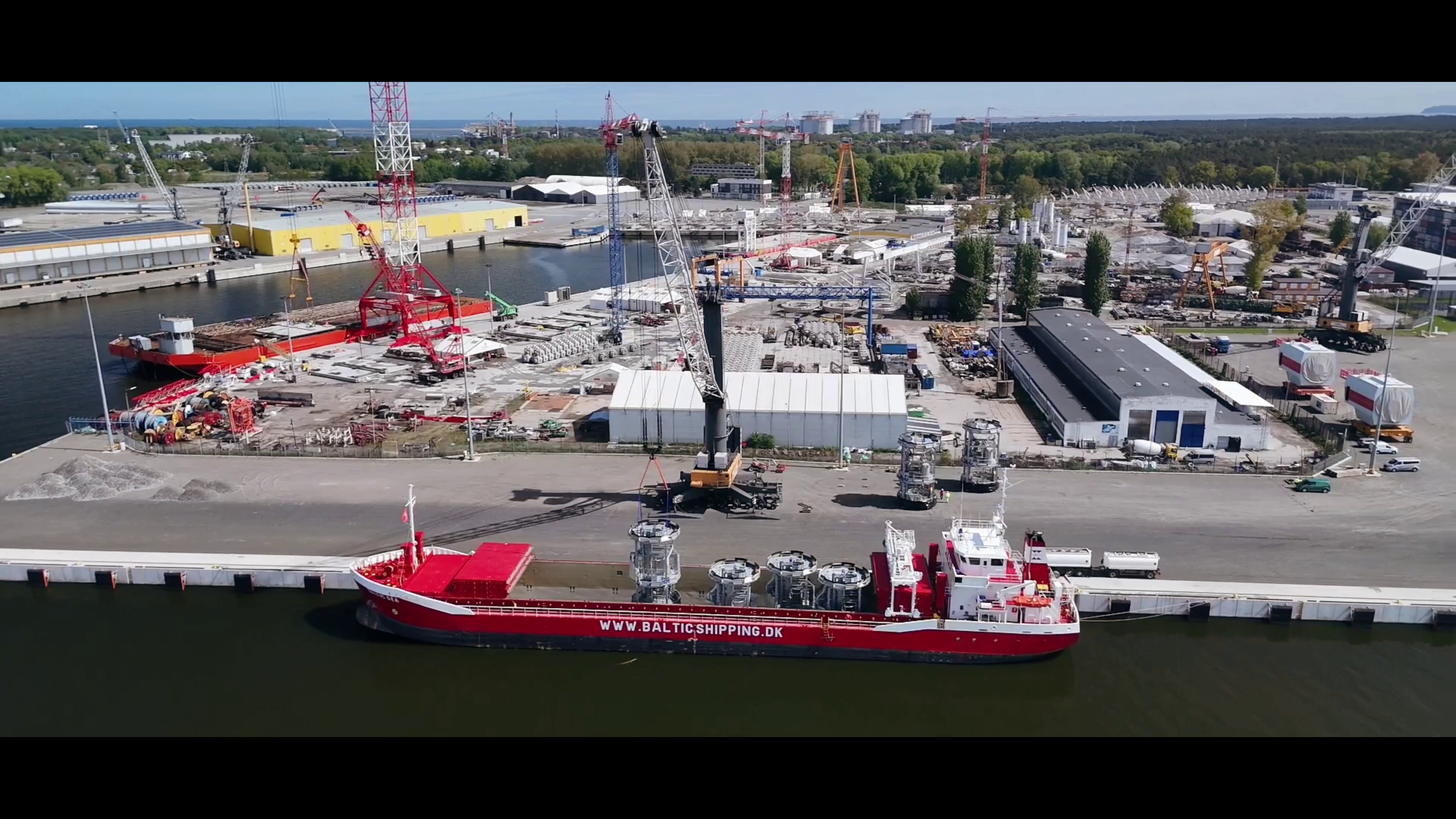

Budowa Baltica 2 to kompleksowa operacja logistyczna. Podczas gdy na terenie morskiej farmy wiatrowej montowane są kolejne monopale, do portu instalacyjnego płyną dodatkowe elementy stalowe, tzw. secondary structures. Obejmują one: platformy zewnętrzne, podwieszane platformy wewnętrzne, platformy do cumowania statków serwisowych oraz klatki anodowe, które uzupełnią monopale. Ponad 75 proc. dodatkowych jednostek stalowych dla projektu Baltica 2 pochodzi z polskich zakładów.

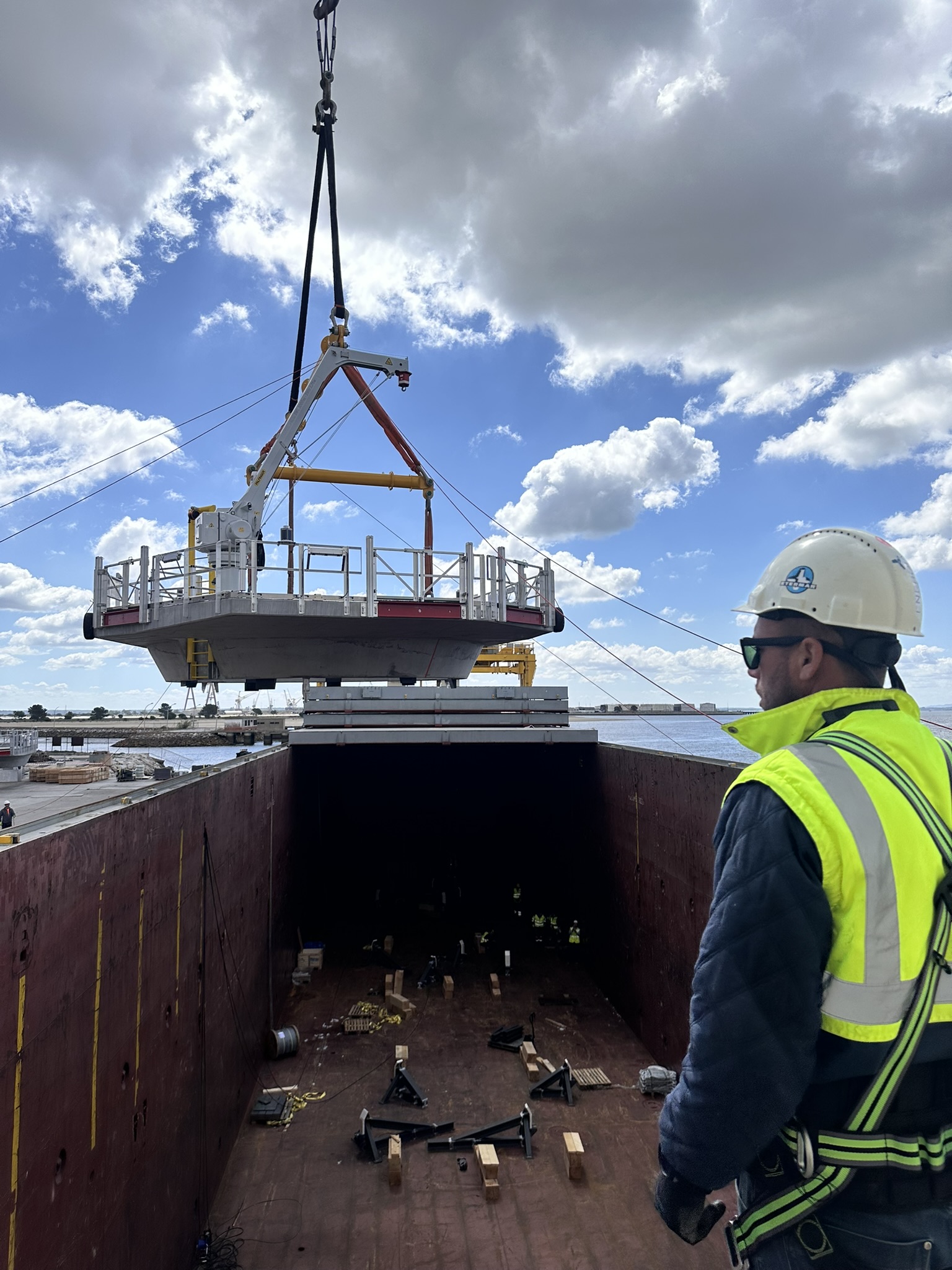

Transport wszystkich elementów do portu instalacyjnego potrwa do końca sierpnia, a pierwsze konstrukcje zainstalowano na monopalach na początku czerwca. Dodatkowe konstrukcje stalowe są ważnym elementem wyposażenia fundamentów. Podwieszane platformy wewnętrzne i zewnętrzne platformy robocze zapewniają dostęp ekipom technicznym do konstrukcji, platformy do cumowania umożliwiają bezpieczne podejście jednostek serwisowych, a klatki anodowe to część systemu ochrony antykorozyjnej.
- Budowa morskiej farmy wiatrowej Baltica 2 oprócz precyzyjnych prac na morzu wiąże się ze skomplikowaną logistyką dostaw komponentów. Polskie firmy dostarczające większość dodatkowych jednostek stalowych do monopali z powodzeniem odnajdują się w tej operacji – podkreśla Bartosz Fedurek, prezes Zarządu PGE Baltica. - To kolejny dowód dojrzałości krajowego przemysłu i gotowości do udziału w wymagających projektach offshore wind – dodaje.
Na ten rok zaplanowano także instalację 4 morskich stacji elektroenergetycznych i rozpoczęcie układania kabli podmorskich.

Intensywne prace na lądzie
Równolegle postępuje budowa lądowej infrastruktury przyłączeniowej Baltica 2 w Osiekach Lęborskich, w gminie Choczewo. Jej głównym elementem jest stacja najwyższych napięć 275/400 kV, powstająca na terenie blisko 12 hektarów. Wszystkie główne konstrukcje obiektu są już ukończone, a na terenie stacji prowadzone są kolejne prace instalacyjne. Większość kluczowych urządzeń została już dostarczona na teren budowy, w tym 4 transformatory, dławiki, wyposażenie GIS 275kV i GIS 400kV.
Energia przesłana z farmy na brzeg o napięciu 275 kV trafi do stacji sześciokilometrową lądową trasą kablową. W stacji napięcie zostanie podniesione do 400 kV, a następnie energia zostanie wprowadzona do Krajowego Systemu Elektroenergetycznego przez pobliską stację PSE Choczewo.
Równolegle realizowana jest baza operacyjno-serwisowa w Ustce, która pod koniec roku będzie gotowa do przekazania do eksploatacji. Poza przyszłą funkcją operacyjno-serwisową ustecka baza będzie stanowić zaplecze w trakcie budowy farmy Baltica 2 na morzu. Z Ustki będą wypływać ekipy pracowników wspierających proces budowy.
Lider offshore w Polsce i regionie
Planowana realizacja trzech morskich farm wiatrowych Baltica 2, Baltica 3 i Baltica 9+ o łącznej mocy 3,8 GW plasuje PGE nie tylko jako lidera krajowego, ale istotnego gracza na poziomie regionalnym. Tak mocny portfel projektów zbudowano w 7 lat i to jest imponujące osiągnięcie na europejskim rynku.



Napisz komentarz
Komentarze
