Pierwszy prąd już w 2027 roku
Jak informuje Biuro prasowe projektów Bałtyk, na Morzu Bałtyckim widać już docelowy układ przyszłych turbin Bałtyk 2 i 3 - należących do największych polskich farm offshore, które będą mogły zaopatrzyć w prąd nawet 2 miliony gospodarstw domowych. Pierwszy prąd zaczną produkować w 2027 r., a pełne uruchomienie ma nastąpić w 2028 r.

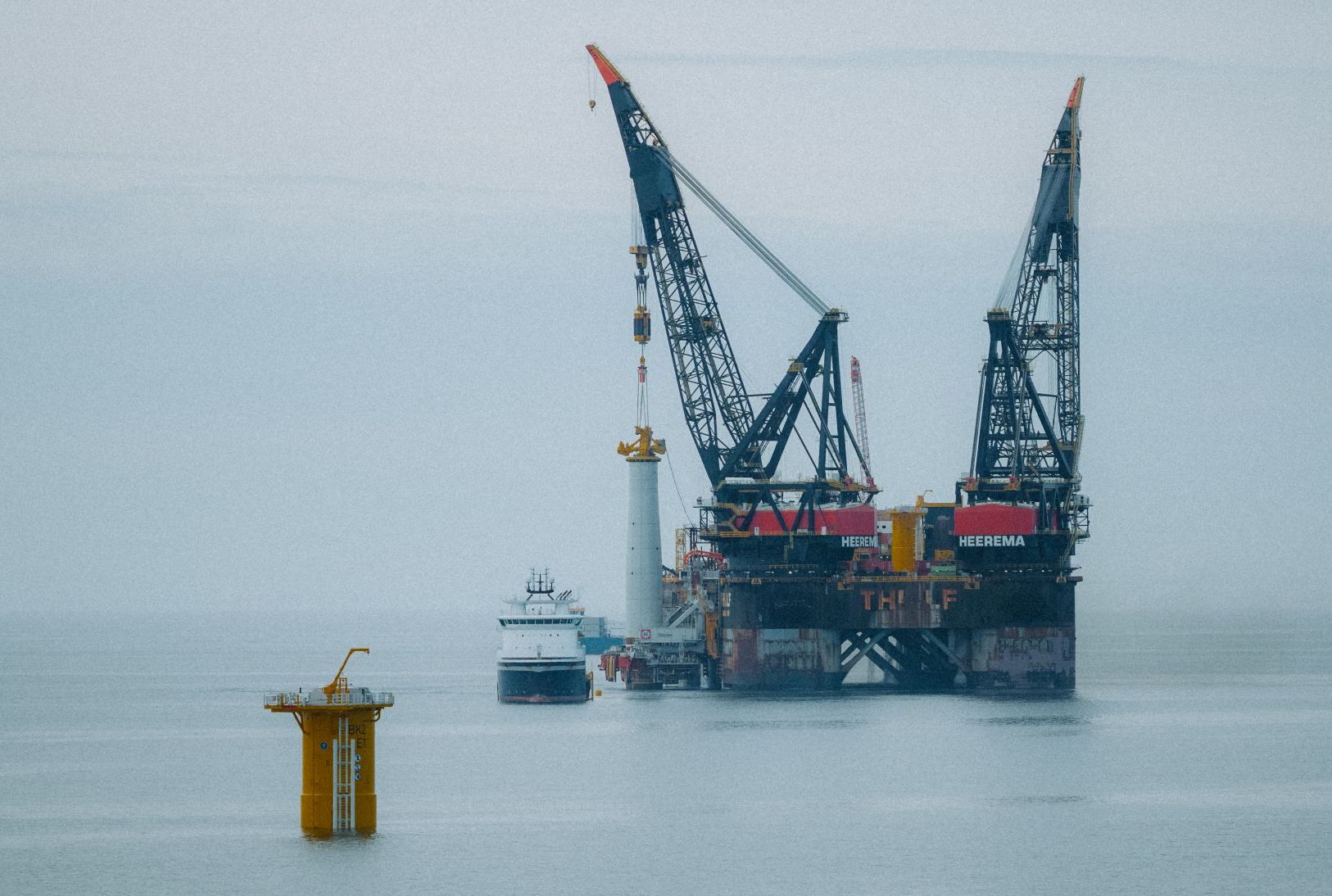

Od początku maja do końca sierpnia trwało osadzanie w morskim dnie fundamentów pod wszystkie 100 turbin oraz dwie morskie stacje elektroenergetyczne. Prace prowadziła m.in. półzanurzalna jednostka dźwigowa Thialf, jedna z największych tego typu na świecie, o wymiarach ponad 200 na 88 metrów, która po raz pierwszy działała w polskiej części Bałtyku. Thialf wróci jeszcze do Polski, by zainstalować główne części morskich stacji elektroenergetycznych Bałtyk 2 i 3.

Cztery przewierty metodą bezwykopową
W III kwartale duży postęp osiągnięto również na odcinku wyprowadzenia energii z morza. Pod plażą i wydmami powstały cztery przewierty, przeprowadzone metodą bezwykopową, by chronić przyrodę i krajobraz.
Do tak przygotowanych tras, wyłożonych rurami HDPE, wciągnięto kable eksportowe farmy Bałtyk 2. Zostały one zainstalowane na całej długości 120 km i wprowadzone do przygotowanej infrastruktury. Obecnie trwają prace związane z pogrążaniem ich w dnie i zabezpieczeniem narzutami kamiennymi.

Instalacja kabli międzyturbinowych
Równolegle na morzu działają kolejne specjalistyczne jednostki instalujące kable międzyturbinowe o napięciu 66kV. W 2027 r. podobne zadania będą dotyczyły farmy Bałtyk 3. Prace kablowe posuwają się naprzód także na lądzie - zarówno na linii 220 kV, jak i 400 kV większość odcinków jest już ułożona.
Budowa lądowych stacji elektroenergetycznych koło Ustki

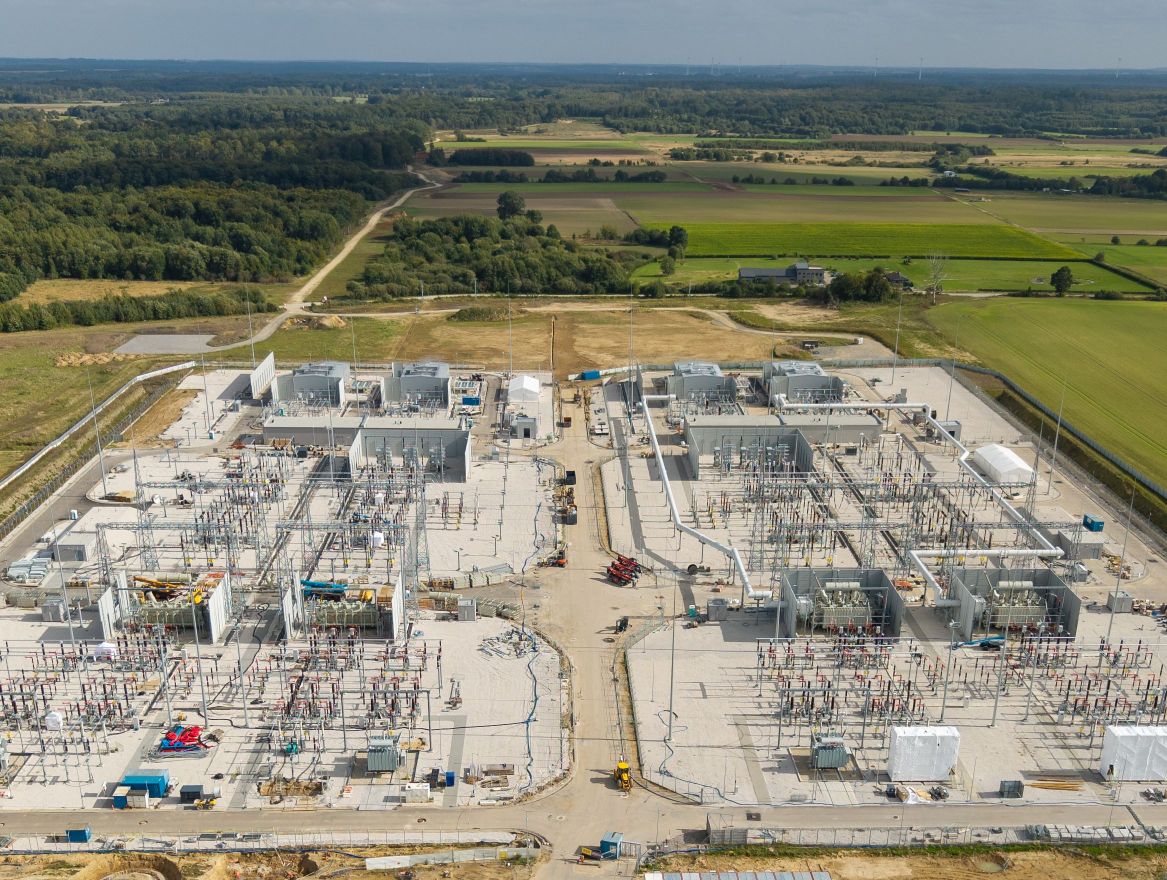

Istotny etap osiągnęła budowa lądowych stacji elektroenergetycznych koło Ustki. Na miejscu znajdują się już wszystkie cztery transformatory o mocy 450 MVA i masie ponad 350 ton każdy, które są głównymi komponentami stacji.
Dwa pierwsze, przeznaczone dla Bałtyk 2, zostały zainstalowane wcześniej. Pod koniec sierpnia dostarczono dwa pozostałe - dla Bałtyk 3. Ich transport odbywał się wieloetapowo: z zakładu produkcyjnego w Łodzi do Szczecina koleją, z wykorzystaniem 32-osiowego specjalistycznego wagonu. Stamtąd morzem do Ustki, a dalej nocnym transportem drogowym do lądowej stacji elektroenergetycznej. Obecnie trwają tu dalsze prace montażowe i instalacja systemów niezbędnych do jej uruchomienia.
Dobiega końca budowa bazy w Łebie

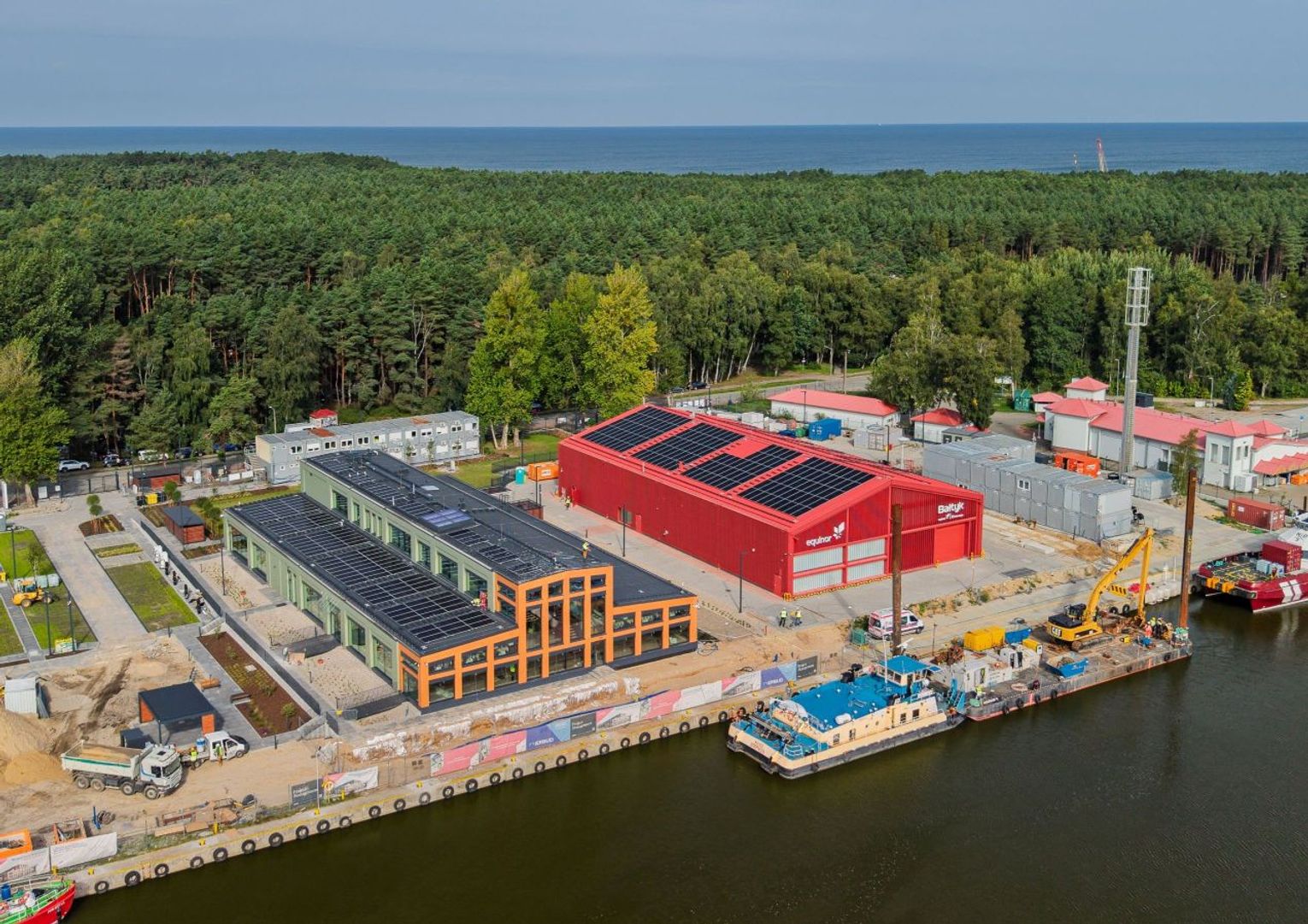

Równolegle w Łebie dobiega końca budowa bazy, w której znajdzie się centrum sterowania pracą morskich farm wiatrowych Equinor i Polenergii.
Baza powstała na zrewitalizowanym terenie dawnej stoczni. Już od kilku miesięcy wspiera działania na morzu, a po uruchomieniu farm Bałtyk będzie zapleczem ich codziennej eksploatacji, tworząc nowe miejsca pracy i zapotrzebowanie na usługi lokalnych firm.
Bałtyk 2 i 3 to wspólna inwestycja norweskiego Equinora i polskiej grupy Polenergia, która dostarczy do krajowego systemu 1,44 GW nowej mocy, zwiększając bezpieczeństwo energetyczne Polski.
